彩菲萊外墻保溫工程施工方案(EPS板)
1 編制說明
1.1編制依據

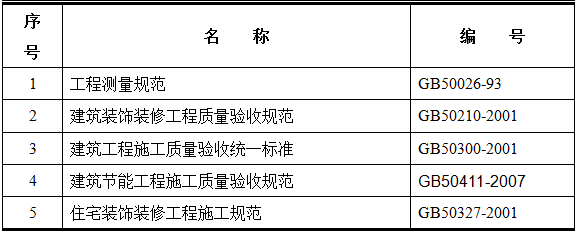

1.1.1 國家規程、規范:

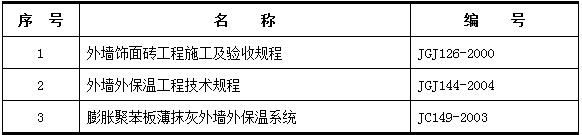

1.1.2 行業規程、規范:
1.1.3 主要圖集
1.2 編制人員:
1.3 發放范圍:建設方,監理單位,工程部,技術部
2 工程概況
2.1工程設計概況

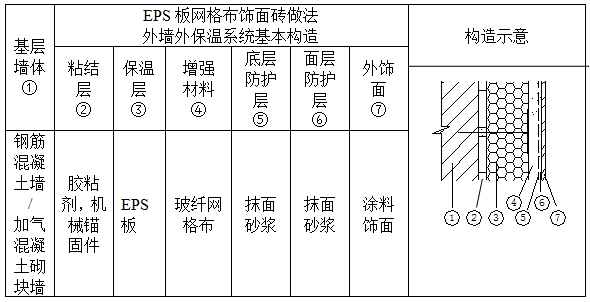

西安雅居樂國際花園工程外墻保溫專業分包工程為涂料飾面保溫系統,保溫層采用網格布抹面砂漿體系,具體構造做法如下所示:
外貼飾面磚網格布抹面砂漿體系
2.2外保溫分項工程的施工條件以及特點、難點:
2.2.1本工程位于西安市長安區雅居樂花園,交通方便,施工場地寬敞,利于施工。
2.2.3本項目外立面做法豐富,裝飾材料多種多樣,細部節點多,施工難度大。
3施工部署
3.1 外保溫工程施工目標
3.1.1 質量目標:達到國家和地方的規范要求。
3.1.2 進度目標:保證按照工期保質完成任務。
3.1.3環境、職業健康、安全管理目標:保證不對施工現場和周邊環境造成污染和危害,保證現場施工人員身體健康,不出現任何安全事故。
3.2 施工流水段的劃分及施工工藝流程

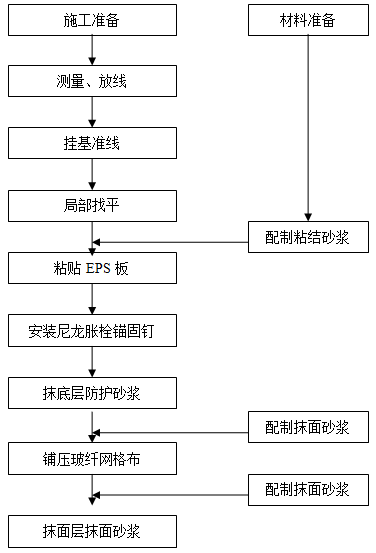

3.2.1 施工流水段的劃分及施工工藝流程
3.3 施工組織
3.3.1 管理機構及職責

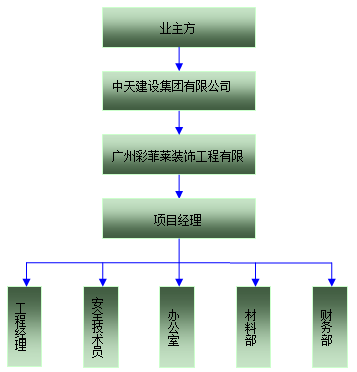

成立以項目經理為首的領導班子,本著科學管理、精干高效、結構合理的原則,按照國際慣例,靈活機動地實施項目管理,對工程的施工進行組織、指揮、管理、協調和控制。項目經理部設項目經理、技術負責人、質安員和材料員組成項目領導層,工程技術部、質量部、財務部、預算部、設計部、材料部等配合項目經理工作,保證高效、優質地完成本工程。
◎項目經理:負責項目資金、人員、設備、材料的總調度及協調,并對工程進度、質量、安全及各項施工手續負全面責任。并直接管理到施工隊。
◎工程經理:負責施工過程中技術方案的編制與實施,對工程進度負直接責任,工作內容為協助項目經理主持各周調度會議,貫徹施工過程和材料檢驗及報驗制度,并具備綜合協調能力及計劃控制能力。
◎安全技術員:協助項目經理管理及協調施工事務,對工程的安全和質量負直接責任;工作內容為工前技術交底和工前培訓,地盤安全和質量的每日全面檢查,并形成文字文件呈交項目經理。
◎辦公室:負責現場管理人員和施工人員后勤保障,創造良好的生活及施工條件,并負責現場往來資料的收集、整理。
◎材料部:負責現場施工材料及設備的采購、租賃、保養,以及施工中的使用控制。
◎財務部:負責項目部資金流向。
3.3.2 勞動力組織及需用計劃(需用計劃需列表)

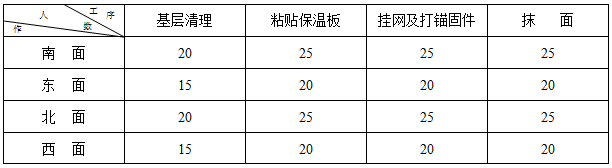

根據本項目現場情況,我們分區采取流水化作業的方式進行施工,現外圍后內圍,具體施工作業計劃為:東西山墻——南北立面。勞動力需用計劃表如下:
3.4 施工準備
3.4.1技術準備
3.4.1.1組織人員熟識相關規程、規范、標準、圖集等技術資料熟識。
圖紙數量、設計交底、圖紙會審情況:所有參加施工的技術、生產、質量及其他管理人員要認真熟悉圖紙,了解設計思路,掌握設計的材料做法、細部構造、質量標準等。查看外保溫施工范圍、節點設計,結合外立面做法,檢查坐標、尺寸、標高及說明方面是否一致,有無矛盾和錯誤,技術要求是否明確。明確做法后,技術人員要對施工人員進行書面交底,計算工程量,編制材料計劃及施工計劃。
3.4.1.2擬采用的新技術的資料收集。
我們將及時關注外保溫技術的最新動態,了解國家對外保溫系統的最新要求,為本工程擬采用新技術做準備。
3.4.3 材料準備
項目經理制作或委托他人制作工程預算和進度計劃,以便工程按質量按工期完成,預算和計劃尤其應包括以下內容:
⑴ 計劃標準:施工前應根據施工圖及設計方案詳細編制各種主、輔材需用量計劃,確保供料及時、準確。
⑵ 提前準備好該分項工程中的各種設備、機具,保證工程正常進行。
3.5 現場準備
根據現場總平面布置圖,詳細了解現場或附近的辦公室環境、倉庫、工人臨時設施及現場用水、電等安裝情況,并確定材料堆放地點、工人臨時休息室、用電用水接口等。
4 施工進度計劃
4.1 本分項工程與之銜接的其他工程的進度求。
4.1.1門窗洞口經過驗收,洞口尺寸位置達到設計和質量要求;門窗的副框安裝完畢。
4.1.2陽臺欄桿、外掛式鋁板等設備預埋鐵件已安裝到位,并預留出外墻面做法的厚度。
4.1.3伸出墻面的設備、管道聯結件已安裝完畢,并留出外墻面施工的厚度。

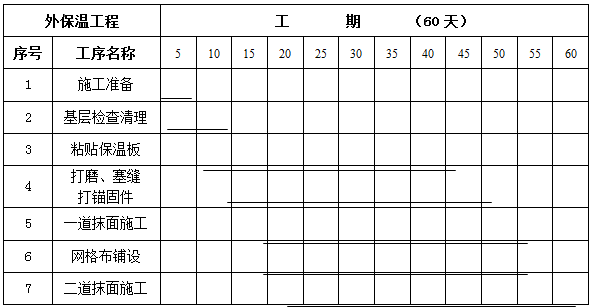

4.2本分項工程主要施工部位節點完成時間及施工進度
5 主要施工方法
5.1施工工藝
5.1.1基層處理
外墻表面的浮漿、浮灰、水泥塊等表面殘留物要用鏟刀鏟掉。
用鋼絲刷及低濃度減水將脫模劑、養護液等清洗掉,然后晾干。
5.1.2測量、放線、掛基準線
根據墻面實際平整度在外墻大角吊垂線(鋼絲線)。
根據門窗洞口兩側壁保溫厚度和垂直度吊門窗洞口垂線。
在伸縮縫處彈出縫的寬度線。
按照施工圖的要求彈出各種檐線的位置線。
開始粘板的部位抄水平線,各樓層適當位置掛水平線,該線要在外墻面水平交圈,以控制真金防火板的垂直度和平整度。
5.1.3配置EPS板膠粘劑
根據生產廠使用說明提供的配合比配置,專人負責,嚴格計量,機械攪拌,確保攪拌均勻。配好的膠粘劑注意防曬避風,以免水分蒸發過快。膠粘劑應隨用隨配,不要一次性調配過多,一次配置量應在可操作時間內用完。拌好的膠粘劑在靜停10min后還需經二次攪拌才能使用。
5.1.4粘貼EPS保溫板
排布EPS保溫板:在墻體陰陽角處,應先排好尺寸。標準尺寸1200*600mm,陰陽角處按實際需要的尺寸加工。
裁切EPS保溫板:用工具刀按所需尺寸切割,特殊開頭或尺寸可仿線切割。對角線及板厚誤差+2mm,非標準板按實際需要的尺寸加工,尺寸允許偏差為+2mm,大小垂直。
涂抹膠粘劑(點邊法):墻面平整度≤8mm/2m,應該采用點邊粘貼。用抹刀每塊保溫板周邊涂抹寬50mm膠粘劑,最厚達10mm,板心按梅花形分布設粘接點,間距150mm-200mm,直徑100mm。標準層的聚苯板粘貼面積應不小于40%。首層考慮到整體抗擊的加強要求,粘貼面積不小于50%.粘貼結層厚度以能調平聚苯板粘貼層為宜,不宜大于5mm,粘貼層越厚,粘結缺陷越多,風流所產生的負壓影響也越大。
粘貼EPS保溫板:涂好膠粘劑后立即將保溫板貼在墻上,動作要迅速,防止膠粘劑結皮而失去粘性。板與板之間要擠緊,碰頭縫處不抹聚合物砂漿。每貼完一塊,應及時清除擠出的聚合物砂漿。保溫板應水平粘貼,而且上下排保溫板宜豎向錯縫板長1/2,保證最小錯縫尺寸200mm。門窗四角應以整塊保溫板粘貼,粘貼前先在保溫板上裁切出“L”形門窗開角。
整平EPS保溫板:用靠尺寸敲打、壓平保溫板,保證其平整度(0.3cm/2m)和粘貼牢固。以滿足垂直和橫向基準線的要求。
打磨EPS保溫板:保溫板接縫不平處,應用粗砂紙打磨,打磨動作宜為輕柔的圓周運動。打磨后應將碎屑清楚干凈。
5.1.5安裝錨固件
待EPS板粘貼牢固后,應及時打脹塞套管洞,脹塞套管洞數量按陜標圖集(如下圖)布置,且每一單塊真金防火板上不少于2個;在窗口邊緣處,固定件洞數量應適當加密,固定件洞距基層邊緣不小于200mm。按設計要求的位置用沖擊鉆鉆孔后,基層鉆孔深度不低于60mm。
5.1.6鋪網格布
在本工程中我公司采用≥160克/平方米標準型耐堿玻纖網格布,具有較高的拉伸斷裂強力和耐堿能力。將網格布繃緊后貼于底層抹面砂漿上,用抹子由中間向四周把網格布?jí)喝肷皾{的表面,要平整壓實,嚴禁網格布褶皺。網格布不得壓入過深,表面必須暴露在底層砂漿之外。
單張網格布長度不宜大于6m。鋪貼遇有搭接時,必須滿足橫向100mm,縱向80mm的搭接長度要求。在墻面的陰陽角處,兩側的網格布都不能在角部斷開,必須轉過角部至另一側200mm以上才能終止。
5.1.7抹底層抹面砂漿
處理完門窗洞口等細部后,開始由上而下進行底層抹面砂漿施工,將保溫板專用面層聚合物砂漿均勻地抹在保溫板上,保溫板不得外露,厚度2~3mm。對局部搭接處,可用聚合物砂漿補充原聚合物砂漿的不足處。
5.1.8抹面層抹面砂漿
等底層抹面砂漿表干后,壓入網格布,抹面層抹面砂漿,抹面砂漿總厚度控制在3~5mm。對于外架子與墻體連接處,應留出100mm不抹面層砂漿,待以后對局部進行修整。
砂漿抹灰施工間歇應在自然斷開處,如伸縮縫、挑臺等部位,以方便后續施工的搭接。在連續墻面上抹灰如需停頓,面層砂漿不應完全覆蓋已鋪好的網格布,需與網格布、底層砂漿形成臺階形坡茬,留茬間距不小于150mm,以免網格布搭接處平整度超出偏差。
5.2 雨季施工技術措施
操作地點環境和基底溫度不低于5℃,風力不大于5級,雨天不能施工。如施工中突遇降雨,應采取有效措施,防止雨水沖刷墻面。
6各項管理及保證措施
6.1質量管理及保證措施
6.1.1外保溫工程的允許偏差及質量要求
6.1.1.1外墻外保溫工程所用系統和材料,應按設計要求選用,并符合本規程及國家和陜西省有關標準的要求。材料進場后,施工單位應取樣復檢并做進場驗收。復檢材料含真金防火板、粘接砂漿、抹面砂漿(界面劑與真金防火板或抹面砂漿配套復驗)、網格布。
6.1.1.2 EPS板與墻面必須粘結牢固,無松動和虛粘現象。粘結面積不小于50%。
6.1.1.3需安裝錨固件的墻面,錨固件數量、錨固位置和錨固深度應符合設計要求。所用沖擊鉆鉆頭直徑與塑料套管公稱外徑尺寸相同,允許偏差±0.2mm。
6.1.1.4EPS板安裝應上下錯縫,各保溫板間應擠緊拼嚴,拼縫平整,碰頭縫不得抹膠粘劑。
6.1.1.5 EPS板的厚度必須符合設計要求,其負偏差不得大于2mm。
6.1.1.6抹面砂漿與EPS板必須粘結牢固,無脫層、空鼓。面層無爆灰和裂縫等缺陷。

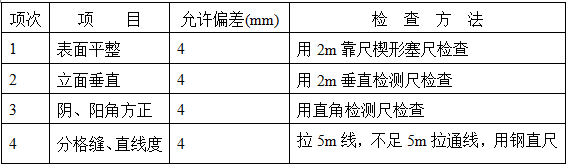

6.1.1.7 EPS板安裝允許偏差應符合表6.1.2.1的規定。
真金防火板安裝允許偏差和檢驗方法 表6.1.2.1
6.1.1.8增強網應鋪壓平整,不得外露于抹面砂漿之外。搭接長度必須符合規定要求。
6.1.1.9變形縫構造處理和保溫層開槽、開孔及裝飾件的安裝固定應符合設計要求。

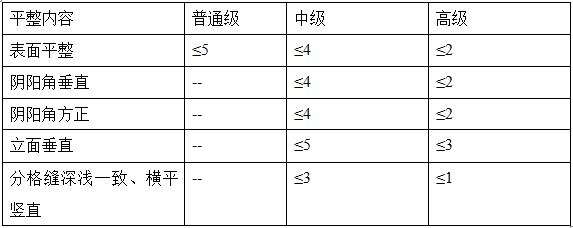

6.1.1.10外保溫墻面抹面砂漿層的允許偏差和檢驗方法應符合表6.1.2.4的規定。
外保溫墻面層的允許偏差和檢驗方法 表6.1.2.4
6.1.1.11基層墻體的質量檢驗
基層墻面應該達到《建筑工程質量檢驗評定標準》的要求。修整墻面的水泥砂漿找平層與墻面必須粘結牢固,無脫層,空鼓和裂縫等缺陷?;鶎訖z查要求:采用鋁合金靠尺、塞尺和線垂檢測表面平整度及垂直度、線條平直度。應符合下表要求:
6.1.2 質量管理及保證措施
作為一家專業于外墻外保溫的公司,我們一直以來都是遵循ISO-9002質量管理體系,嚴格實行三級質量管理體系,即:
施工隊自檢(填報驗單)--- 質檢員(填報質量資料)--- 監理公司、業主
每道工序必須經過監理工程師驗收合格后方可進行下道工序的施工。
6.1.2.1材料的控制與管理:
材料進場前必須仔細檢查其品牌、規格、批號、合格證或有關準用證明,并請監理方見證檢查。檢驗合格或經監理方簽字確認后,方可入庫使用。施工過程中,必須有專人配料、發料、指導施工。施工人員應嚴格遵守“倉庫管理制度”。施工完后,應將現場剩余材料回收入庫存,以免造成浪費和污染。
6.1.2.2施工中嚴格技術交底制度,實行技術責任制:
施工前應嚴格進行各級技術交底,責任人簽字,交底記錄作為工程資料的一部份歸檔。對影響工期和違規施工的人員,必須加以處罰。技術交底工作應分級進行,做到逐級深入,技術交底的要求:
1)滿足施工規范、規程、工藝標準、質量評定和建設單位的合理要求;
2)所有交底的資料都是施工中的技術資料,要列入技術檔案中;
3)必須以書面形式進行,有參加人員的簽字;整個工程的施工,各分部分項工程均應作技術交底;
4)特殊和隱蔽工程,更應作技術交底;
5)應著重強調易發生質量事故與工傷事故的工程及部位,預防各種事故的發生;
6)所有交底使用的施工圖、技術文件必須是有效版本。
7)技術交底還應詳細交代施工完的成品的防護措施與辦法。
6.1.2.3工程資料的控制:
保證資料:材料合格證、檢驗報告、隱蔽工程記錄等。
1)評定資料:外墻分項工程質量評定。
2)綜合管理資料:進場通知書、基層檢查報告、開工報告、施工組織設計、各項技術交底、各工序施工技術方案、施工日記、施工合同、工程聯系單、工序報驗單等。
3)資料員必須對資料分以上三大類整理,并貼好標簽,收發借閱等應及時做好記錄,確保資料完善。工程資料必須與工程同步,務必真實、準確、有可追溯性,以便給維修和保養提供依據。
6.1.3質量通病的防治
粘結層脫落目前已成為目前保溫工程中常見的質量通病,在對全國眾多脫落現場的勘察及問題分析后,我們不難看出問題的原因所在。粘結面積不足30%粘結中發生流掛造成局布空粘或虛粘找平砂漿與主體墻空鼓,特別是長時間滲水,容易發生持續性空鼓和空鼓面積擴大,使保溫層連帶空鼓或局部破壞;
防治方法:對現場質檢人員的培訓,在對保溫層結構了解的基礎上,要清楚各種材料的特性及現場的檢測方法。在施工時對粘結的面積的控制。對使用的粘結材料不要過多的加水,并保證保溫板粘結面積。對粘結材料的時間上進行試驗對比,對比方法采用現場取樣把各供應商的粘結材料按對水比例拌合好,再用保溫板進行現場粘結。
6.2安全施工保證措施
本工程涉及工作面類型較多,施工安全管理工作量將更多。對此我公司將采取以下措施預防安全隱患出現:
6.2.1建立以項目經理為首的安全管理體系,嚴格執行《項目安全生產保證體系》。項目經理指派專職安全員負責現場安全施工工作,施工班組織設兼職安全員。項目經理應監督安全員認真上崗到位執行監督和檢查,使安全管理工作橫向到邊,縱向到底,形成安全生產管理體系。
6.2.2建立入場教育制度、項目安全交底制度沒有受過安全教育的施工人員不得進入現場。對施工復雜性和危險部分的施工,在下達生產任務的同時要進行安全交底。向施工人員講清楚施工方法和安全注意事項。交底工后雙方在交底記錄上簽字。
6.2.3建立日常安全檢查制度。項目經理應每周負責組織有關人員對施工機械機具、電氣設備、作業環境、人員操作等進行檢查;專職安全員每周對同一工作面進巡視,且不少于三次。每次均需填寫《現場巡視記錄》;班組長每天班前班后對自己負責的工作面進行安全檢查并填寫《安全隱患報告》,并報將檢查結果匯總,提交工地專職安全員。專職安全員應及時對檢查匯總結果進行分析,并及時派技術人員排除安全隱患。
6.2.4施工現場人員必須配戴安全帽及安全帶。從事電氣、焊接等特種作為人員,必須按市勞動部門規定培訓持證方可上崗;對卷揚機、攪拌機等中小型機械操作人員必須經培訓發證后上崗。
6.2.5施工現場的道路應暢通無阻,夜間應設照明、加強值班、巡邏。
6.2.6施工現場倉庫要按規定設置消防器材。
6.3進度保證措施
本工程進場后立即組織作好施工前期準備工作(熟悉施工現場、施工圖紙、編制作業工藝文件、臨時倉庫設施搭建、安排施工人員生活區),作好施工管理人員的工作分配,具體施工進度保證措施如下:
6.3.1溫度變化時施工保證措施
6.3.1.1外保溫工程專用粘結劑使用前密切觀察天氣、溫度變化,把因溫度變化對施工的影響降到最低。
6.3.1.2溫度達到施工的臨界值時,采用保溫、升溫措施,例如在太陽直射時使用遮擋材料,局部采用降溫措施。
6.3.1.3在各工作面增加一倍熟練施工人員,在每天上午十二時以前、下午四時以后較低溫度下抓緊施工。
6.3.2工期保證主要措施
6.3.2.1組織強有力的項目經理部,集中各專業技術骨干,組織素質過硬的施工隊伍進場施工。
6.3.2.2合理安排施工生產,倒排工期,層層分解。
6.3.2.3對材料申請采購工作進行合理安排計劃。
6.3.2.4強化責任感和成就感意識,獎懲制度到位,充分調動全體工程技術人員的積極性和創造性。
6.3.2.5運用網絡計劃技術將施工的“人、機、料、法、環”諸要素納入網絡計劃中,優化關鍵線路及資源配置,實現對工程全過程的動態控制。
6.4職業健康安全管理保證措施:
職業健康安全管理即按照有關法規的要求,使施工現場和臨時工區內秩序井然,文明安全。
6.4.1 文明現場的標準為:
1)建筑保溫材料、周轉材料堆放整齊、機具設備放置整齊。
2)不漏水、不漏電、不漏油。
3)施工現場清潔,環境道路清潔,機具設備清潔,辦公室宿舍清潔,倉庫內外清潔。
6.4.2 在清潔職業健康安全管理及環保方面,我們提供如下保證措施:
1)施工過程中,由于采用水泥膠漿,應做好防護措施,防止膠漿飛濺,污染環境。
2)材料調配、發放由專人負責,嚴格控制材料流向。
3)每日施工完畢,各施工人員將多余材料全部帶離施工現場,并派專人巡視,保證無遺漏。
4)施工完清理工作桶,工作桶上的剩余膠漿均應專門回收統一處理,不可隨意傾倒。
5)及時清場轉移:施工活動結束后,應及時組織清場,將臨時設施拆除,剩余物資退貨,做到“工完料凈場地清”。組織向新工程區域轉移,以便整治規劃場地,恢復臨時占用工地,不留后患。
6.5降低成本措施
施工前由建設單位組織建筑施工單位、外墻保溫施工單位進行外墻質量檢驗、辦理交接手續,這樣對于施工質量隱患或缺陷可以進行提前處理;施工質量責任分明;建設單位也免去額外支出;工程或工程的任何部分的結構、建筑或設計的缺陷和基面上任何地方存在的有意隱藏或潛在的缺陷提前解決。
6.6環境職業健康安全管理保證措施
6.6.1職業健康安全管理措施:
建立健全現場職業健康安全管理規章制度,遵照國家施工現場職業健康安全管理有關工作條例進行場容管理。
6.6.1.1施工現場的臨時設施,包括料場、臨時上下水管道及動力照明設備等,嚴格按要求進行布置,并做到搭設或埋設整齊。
6.6.1.2按照現場使用功能劃分區域,建立職業健康安全管理責任制,明確管理負責人,實行掛牌制度,所轄區域有關人員必須健全責任制。
6.6.1.3施工作業區有防火、防塵、排水等管理措施。
6.6.1.4施工現場保持清潔,安排專人負責清掃,現場材料碼放整齊。
6.6.1.5教育施工人員養成良好習慣,做到活完腳下清,保持施工現場清潔、整齊、有序。
6.6.1.6施工現場所有人員統一著公司工作服。
6.6.2、環保管理措施
按公司ISO24001環保體系文件建立健全施工現場環境保護管理的規章制度,建立分方案,建立各種臺帳。
6.6.2.1控制施工場地的噪聲污染
對噪音較大的機械及時檢查保養,保證機械處于良好的低音運轉狀態。
6.6.2.2嚴格控制粉塵排放
施工垃圾分類袋裝好后集中臨時堆放,并在每天晚上7點以后運至現場垃圾池,各種垃圾及時外運。對易起塵砂裸露的材料,活完后必須用苫布覆蓋。
6.6.2.3嚴格控制固體廢棄物及污水的排放
材料進場時嚴格控制,防止不合格材料進場。施工中加強質量控制,并制定嚴格的成品保護措施, 以免造成不必要的返工修補。施工現場設簡易廁所,嚴禁工人現場隨地便溺。廢舊材料及時回收利用。
6.6.2.4垃圾的統一管理
建立衛生包干區,設立臨時垃圾堆場,及時清理垃圾和邊角余料。施工現場不準亂堆垃圾及余物,應在適當?shù)攸c(diǎn)設置臨時堆放點,專人管理,做到日集日清,集中堆放,并定期外運。
現場材料多,垃圾多,人流大,車輛多。材料要及時卸貨,并按規定堆放整齊,施工車輛運送中如有散落,派專人打掃。
6.6.2.5工地衛生管理
施工區,設置標志牌,要求天天清掃,保持整潔衛生。施工現場場地平整,道路暢通,做到無積水,有排水措施。施工現場零散材料和垃圾,要及時清理,垃圾存放不超過2天。
